PTALI JSTE SE NÁS







         Odpovídá jednatel společnosti Fenix solutions s. r. o., pan Ing. Vlastimil Tošenovský

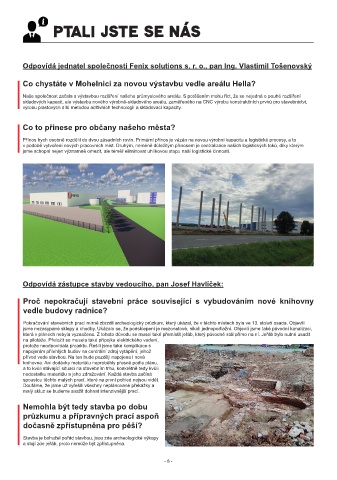

         Co chystáte v Mohelnici za novou výstavbu vedle areálu Hella?

         Naše společnost začala s výstavbou rozšíření našeho průmyslového areálu. S potěšením mohu říct, že se nejedná o pouhé rozšíření
         skladových kapacit, ale výstavbu nového výrobně-skladového areálu, zaměřeného na CNC výrobu konstrukčních prvků pro stavebnictví,
         výrobu plastových dílů metodou aditivních technologií a skladovací kapacity.


         Co to přinese pro občany našeho města?


         Přínos bych osobně rozdělil do dvou zásadních rovin. Primární přínos je vázán na novou výrobní kapacitu a logistické procesy, a to
         v podobě vytvoření nových pracovních míst. Druhým, neméně důležitým přínosem je centralizace našich logistických toků, díky kterým
         jsme schopni nejen významně omezit, ale téměř eliminovat uhlíkovou stopu naší logistické činnosti.




























         Odpovídá zástupce stavby vedoucího, pan Josef Havlíček:

         Proč  nepokračují  stavební  práce  související  s  vybudováním  nové  knihovny
         vedle budovy radnice?


         Pokračování stavebních prací mírně zbrzdil archeologický průzkum, který ukázal, že v těchto místech byla ve 13. století osada. Objevili
         jsme nezasypané sklepy a chodby. Ukázalo se, že podsklepení je mezonetové, nikoli jednopodlažní. Objevili jsme také původní kanalizaci,
         která v plánech nebyla vyznačena. Z tohoto důvodu se musel také přemístit jeřáb, který původně stál přímo na ní. Jeřáb bylo nutné usadit
         na pilotáže. Přeložit se musela také přípojka elektrického vedení,
         protože neodpovídala projektu. Řešili jsme také komplikace s
         napojením přilehlých budov na centrální zdroj vytápění, jehož
         přívod vede stavbou. Na ten bude později napojena i nová
         knihovna. Ani dodávky materiálu neproběhly přesně podle plánu,
         a to kvůli stávající situaci na stavebním trhu, konkrétně tedy kvůli
         nedostatku materiálu a jeho zdražování. Každá stavba začíná
         spoustou těchto malých prací, které na první pohled nejsou vidět.
         Doufáme, že jsme už vyřešili všechny neplánované překážky a
         malý skluz se budeme snažit dohnat intenzivnější prací.

         Nemohla být tedy stavba po dobu
         průzkumu a přípravných prací aspoň
         dočasně zpřístupněna pro pěší?


         Stavba je bohužel pořád stavbou, jsou zde archeologické výkopy
         a stojí zde jeřáb, proto nemůže být zpřístupněna.
