Probíhající investiční akce ve městě
sportovní hala
vila Litol

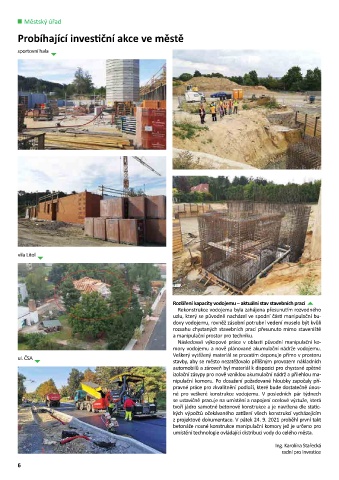

Rozšíření kapacity vodojemu – aktuální stav stavebních prací
Rekonstrukce vodojemu byla zahájena přesunutím rozvodného
uzlu, který se původně nacházel ve spodní části manipulační bu-
dovy vodojemu, rovněž zásobní potrubní vedení muselo být kvůli
rozsahu chystaných stavebních prací přesunuto mimo staveniště
a manipulační prostor pro techniku.
Následovali výkopové práce v oblasti původní manipulační ko-
mory vodojemu a nově plánované akumulační nádrže vodojemu.
Veškerý vytěžený materiál se prozatím deponuje přímo v prostoru
ul. ČSA
stavby, aby se město nezatěžovalo přílišným provozem nákladních
automobilů a zároveň byl materiál k dispozici pro chystané zpětné
izolační zásypy pro nově vzniklou akumulační nádrž a přilehlou ma-
nipulační komoru. Po dosažení požadované hloubky započaly pří-
pravné práce pro zkvalitnění podloží, které bude dostatečně únos-
né pro veškeré konstrukce vodojemu. V posledních pár týdnech
se ustavičně pracuje na umístění a napojení ocelové výztuže, která
tvoří jádro samotné betonové konstrukce a je navržena dle static-
kých výpočtů očekávaného zatížení všech konstrukcí vycházejícím
z projektové dokumentace. V pátek 24. 9. 2021 proběhl první takt
betonáže nosné konstrukce manipulační komory jež je určeno pro
umístění technologie ovládající distribuci vody do celého města.
Ing. Karolína Stařecká
radní pro investice
